玻璃項目5月16日建設進度

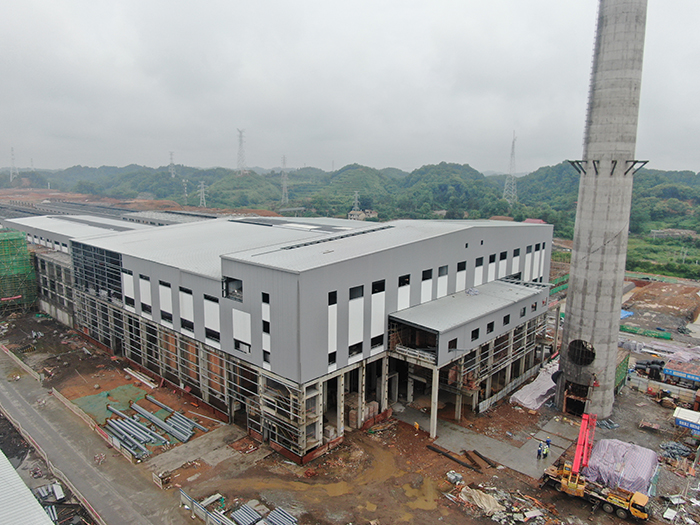

熔化工段:基礎、主體工程已完成,鋼結構吊裝完成98%。 窯爐和錫槽:700噸生產線錫槽鋼結構平臺完成88%,700噸窯爐砌筑完成48%。 成型工段:700噸生產線車間鋼結構完成95%,500噸生產鋼結構完成88%。
退切工段:基礎工程已完成,主體工程完成98%,鋼結構吊裝完成85%。 碎玻璃工段:基礎工程已完成,主體工程完成90%。 綜合原料庫:基礎工程已完成,鋼結構吊裝完成95%,墻面板安裝完成 70%。 原料車間:基礎工程已完成,主體工程完成85%。

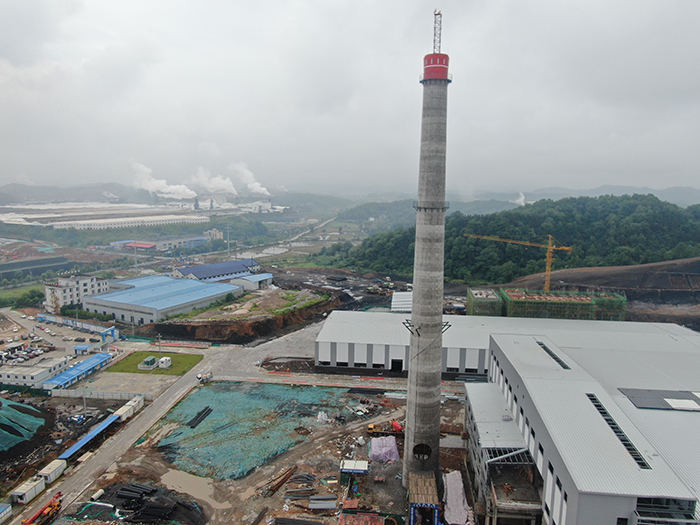

煙囪:基礎工程已完成,主體結構已封頂,室外鋼爬梯完成20%,內襯完成17%。 成品工段:獨立基礎工程已完成,成品工段鋼結構安裝完成40%。 裝箱工段:獨立基礎工程完成98%,地面整平完成45%。 均化庫:獨立基礎完成90%,擋土墻墻身完成40%。 公用工程:氮站空壓站 主體結構完成60%,循環水系統土方開挖已完成,10kV配電站基礎工程完成70%。 辦公生活區:食堂基礎完成,主體完成,辦公樓基礎完成,主體完成65%,宿舍樓基礎完成,主體完成15%。 外圍擋土墻:外圍擋土墻已完成83%。 二標段土石方:二標段剩余土石方還未清理完成。 環保工程:余熱發電區域土方開挖已完成。
